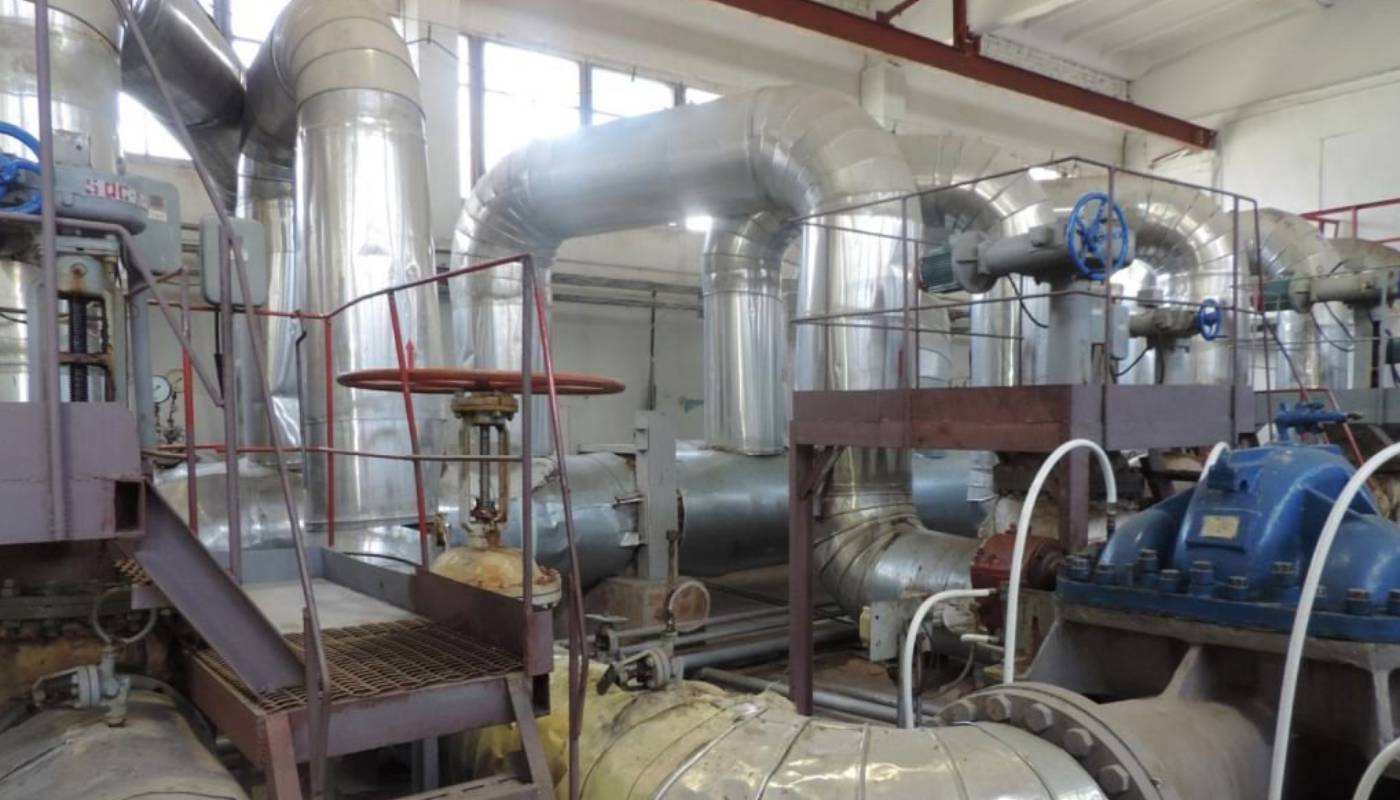

В Тюменской области начинается подготовка к новому отопительному сезону

О планах на эту летнюю ремонтную кампанию рассказали в областном департаменте ЖКХ. Объём работ запланирован внушительный. Только в Тюмени пройдет ремонт и замена сетей теплоснабжения общей протяжённостью более 17 км, будет построено 5 км сетей.

В Тюменской области стартовали работы по подготовке к следующему отопительному периоду. 20 мая во всех муниципальных образованиях региона завершился отопительный сезон.

О планах на эту летнюю ремонтную кампанию рассказали в областном департаменте ЖКХ. Объём работ запланирован внушительный.

Так, в областной столице пройдет ремонт и замена сетей теплоснабжения общей протяжённостью более 17 км, будет построено 5 км сетей. В двух котельных специалисты УСТЭК выполнят реконструкцию. Также запланированы работы по котельным, насосным станциям и центральным тепловым пунктам.

В Тобольске запланирована реконструкция магистральных тепловых сетей диаметром 720 и 1000 мм, модернизация центрального теплового пункта с установкой современного оборудования и систем учёта потребления теплоносителя. По ул. Радищева сотрудники СУЭНКО выполнят капремонт теплотрассы с пересечением ул. Октябрьской протяженностью более 500 м.

В Ишиме этим летом будут модернизированы 5 котельных с заменой котлов, насосного оборудования и дымовых труб для увеличения мощности и устойчивого теплоснабжения жилых домов и социальных объектов. Это позволит в перспективе подключать к ним новые объекты.  Реконструкцию тепловых сетей выполнят на ул. 30 Лет ВЛКСМ и ул. Свердлова, чтобы обеспечить качественным теплом и горячей водой в жилые районы. Ещё порядка 800 м сетей планируют обновить от действующих котельных.

В Заводоуковске в рамках подготовки к зиме модернизируют котельную №17, заменят оборудование на энергоэффективное. Она обеспечивает обогрев 17 домов и медицинского корпуса. Также запланирован ремонт теплотрассы от котельной №12 до пер. Солнечный.

В Ялуторовске запланированы работы по модернизации четырех котельных с установкой современных теплообменников и насосного оборудования. Кроме того, планируется замена тепловых сетей, идущих от котельной №28 до дома №1 по улице Дзержинского, а также замена сетей горячего водоснабжения на проспекте Анисимовский.

Кроме того, в муниципалитетах будут организованы работы по подготовке сетей электро-, водоснабжения и водоотведения. Так, в Тюмени предусмотрен капитальный ремонт 250 километров линий электропередачи и 630 трансформаторных подстанций. А водоканал  обновит 18 километров водопровода и 19 километров канализации.

Планы ремонтов свёрстаны с учётом анализа прохождения предыдущих отопительных периодов, отметили в профильном департаменте.

Напомним, с 20 мая в Тюмени начались гидравлические испытания теплосетей. В первый этап опрессовок попали жители Заречных микрорайонов, Лесобазы и частично центра города.

Источник фото: УСТЭК

Поделиться записью
Наверх
